Isoleeritud Rootsi plaat on SRÜ riikides sageli kasutatav plaatvundament. Esimest korda pandi selline alus Skandinaavias. Mõni aasta hiljem saavutas seade populaarsuse ka mujal maailmas. Jaotust seletatakse aluse niiskuskindluse ja soojusisolatsiooni parameetritega. Peate välja mõtlema, millised muud omadused mainitud disainil on.
Soojustatud rootsi plaadi struktuur

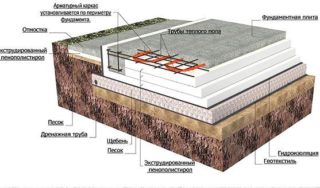

Soojustatud plaat on plaatalus, mis on varustatud niiskuskindlate isolatsioonimaterjalide ja tehnovõrkudega. USP (isoleeritud Rootsi plaat) eripäraks on selle väike paigaldussügavus.
Vundamendi korraldamiseks on mitu võimalust. Põhielemendid:
- Pinnase alus koos drenaažisüsteemiga.
- Geotekstiilist aluspind.
- Liiva ja kruusa peenar, kus on ruumi kanalisatsioonitorustikule ja kommunikatsioonidele.
- Soojusisolatsioonikiht.
- Hüdroisolatsioon – kaitseks kõrge niiskuse eest.
- TechnoNIKOL ehk Carbon on toode põrandakatete isoleerimiseks.
- Tugevdustorustik ja küttesüsteem.
- Betoonplaat keskmise paksusega 100 mm.
- Põranda lõplik viimistlus.
Drenaažikiht toimib summutajana, mis kompenseerib pinnase vibratsiooni äkiliste temperatuurimuutuste korral.
Raam on moodustatud paksude terasest toorikute keevitamise teel. Enne monoliidi valamist paigaldatakse kommunaalteenused.
Struktuur tundub mahukas ja raskesti ehitatav. Tööde korrektne teostamine vastavalt riiklikele ja rahvusvahelistele standarditele annab kindla aluse.
Eelised ja miinused
Vundamendi skeemi positiivsed küljed:
- ei ole vaja täiendavat isolatsiooni;
- kaitse põhjavee eest;
- mitmekülgsus - võimalik ehitada mis tahes pinnasele (välja arvatud kivine);
- kokkuhoid – küttekulude vähenemine tänu „sooja põranda“ funktsioonile;
- kiire munemine - ei võta rohkem kui neliteist päeva;
- piisav vastupidavus mehaanilistele kahjustustele ja koormustele.
Tehnoloogilises protsessis ei ole vaja kasutada raskeid ja suuri seadmeid.
Vaatamata eeliste rohkusele on isoleeritud alusplaadi omadustel puudusi:
- keldrit ja keldrit on võimatu varustada;
- vajadus varuside järele;
- kõrged tootmiskulud;
- ehituse käigus on vigu raske parandada;
- tulevaste objektide kaalupiirangute olemasolu.
Vigu saab vältida, kui usaldate kogu töö professionaalidele. Kvalifitseeritud töötajate palkamisel aga vähendatakse rahalist kasu. Seetõttu peab saidi omanik otsustama, mis on olulisem: rahaline kokkuhoid või kvaliteet.
Samm-sammult paigaldusjuhised
Tööprotsessi algus on seotud inseneride kaasamisega. Tehnoloogid arvutavad välja pinnase kandevõime ja määravad tekkenihete tõenäosuse. Saadud tulemuste põhjal peate kaaluma vajalikke drenaaživõimalusi.
Aluse ettevalmistamine
Vundamenti ei saa rajada viljakale pinnasele. Seejärel järgib kõik standardjuhiseid:
- Sügava kaevu kaevamine (mitte rohkem kui kaks või kolm tääki labidaga).
- Geosünteetiline kate.
- Substraadi käivitamine seintele küljelt.
Kaevu välispiirid peaksid olema tulevase konstruktsiooni seintest 1 m kaugusel.
Drenaaž
Et mitte muretseda vundamendi kuivuse pärast, paigaldatakse sademete äravoolusüsteem ja põhjavee väljavoolu süsteem. Sellistel eesmärkidel kasutatakse killustiku kihti. Sinna jooksevad maa-aluse veehoidla torud.
Drenaaži nõuetekohase paigaldamise tagamiseks ehitatakse lehtri perimeetri ümber kaevikud. Seadmed kalduvad peakaevu poole.
Tehnoliinid
Veevarustuskanalite ja kanalisatsiooni rajamine on isoleeritud Rootsi plaadi paigaldamise järgmine etapp. Hüdrograafiline võrk on mattunud maapinnast allapoole, mis talvel külmub.
Tulevase maja projekteerimisel on püstikute eeldatavad asukohad eelnevalt täpsustatud.
Me ei tohi unustada uuritava vundamendi tüübi vigu. Soovitatav on side dubleerida - ettenägematute asjaolude korral on saadaval varusüsteem.
Selles etapis luuakse padi liiva kujul. Kõik tihendatakse spetsiaalse tampimismasinaga.
Soojusisolatsioon
USHP isolatsioon on määrav element. Soojusisolatsioonikiht koosneb kahest osast:
- Vahtpolüstüreen katab täielikult süvendi perimeetri.
- Teine kiht taandub igast küljest umbes 0,4 m sissepoole.
See jaotus on vajalik L-kujuliste moodulite paigaldamiseks.
Tugevdamine
Seda etappi iseloomustab põrandaküttesüsteemi paigaldamine. Kohe paigaldatakse kollektorid ja torud ajutiselt pressitud.
Kollektor on tehniline osa, mis segab erinevate paralleelsete harude keskkonda ja jaotab mööda harusid tagasi.
Tugevdusrihm on valmistatud armatuurist, mille läbimõõt ulatub 12-16 mm. Soovitatav ruudustiku vahe on 15 x 15 cm suurune ruut.
Raketise valmistamine
Töötamiseks on kaks võimalust. Esimene puudutab eelnevalt mainitud L-kujulisi vahtpolüstürooli mooduleid. Seadmed on täiendavalt tugevdatud laudade ja vahetükkidega, et vältida deformeerumist betoonmassi all.
Teine on klassikaline. Raam on kokku löödud vastupidavast vineermaterjalist. Raketise kõrgus arvutatakse kahe näitaja põhjal: võetud isolatsiooni paksus ja plaadi alus.
Täida
Isoleeritud plaadi valamine ei erine monoliitsest. Betoonisegu söödetakse sisse ilma katkestusteta, vältides vuukide teket.
Ühtlase täitmise tagavad sügavad vibraatorid.
Alles kolme päeva pärast saab raketist eemaldada. Kui ehitusprotsess toimub suvise kuumuse ajal, peate plaadi katma kotiriie või polüetüleenkilega.
Viimane etapp on lihvimine. Seda tehakse selleks, et mitte kulutada raha põranda tasanduskihile.
Soojustatud Rootsi ahju pealekandmine
Madalate plaatvundamentide kirjeldatud tehnoloogia kasutamist reguleerivad mitmed normatiivdokumendid. Peamised GOST-id hõlmavad järgmist:
- R 12.4.026-2001;
- R 21.1101-2009;
- 12.0.004-90;
- 7076-99;
- 8267-93;
- 15588-86;
- 17177-94;
- 25898-83;
- 30244-94.
Munakaks sobivad järgmised mullatüübid:
- liiv;
- liivsavi;
- savi;
- liivsavi;
- turvas jne.
USP-d ei saa ehitada mudasele pinnasele.
Tehnoloogiat kasutatakse kõige sagedamini kõrge õhuniiskuse ja kõrguse muutustega piirkondades. Sobib palkidest, puittaladest, SIP-paneelidest ja karkasskonstruktsioonidest majade ehitamiseks.
DIY isoleeritud pliit
USP oma kätega tegemiseks vajate järgmisi materjale:
- pressitud vahtpolüstürool vundamendi jaoks (alates 0,3 kuupmeetrit 1 ruutmeetri kohta);
- 10 ja 12 mm läbimõõduga terasarmatuur võre moodustamiseks;
- traat;
- tugevdatud plastikvööde tähistab;
- polüetüleenkile;
- geotekstiilkangas;
- lauad ja paneelid raketise süsteemi varustamiseks;
- liiv;
- keskmise fraktsiooniga killustik;
- betooni segu.
Enne tegelikku ehitamist tuleb plats puhastada prahist ja umbrohust ning tulevase vundamendi ala märgistada tasemete või tasemete abil. Seejärel toimub kõik vastavalt kirjeldatud juhistele.
USHP on suurepärane võimalus häärberite, ladude ja väikeste ehitusplatside jaoks. Töö kõrge hind ja veidi keeruline disain on disaini ainsad olulised puudused. Kuid soojad põrandad ja küttekulude kokkuhoid tulevikus katavad need puudused täielikult.
